您当前所在位置:首页>丰都动态

丰都垃圾发电厂35千伏送出工程有序推进

日期:2024-01-10

记者从国网重庆丰都供电公司了解到,近日开工建设的丰都垃圾发电厂35伏送出工程正有序推进,项目的实施将进一步促进我县新能源的开发利用,助推能源绿色低碳转型。

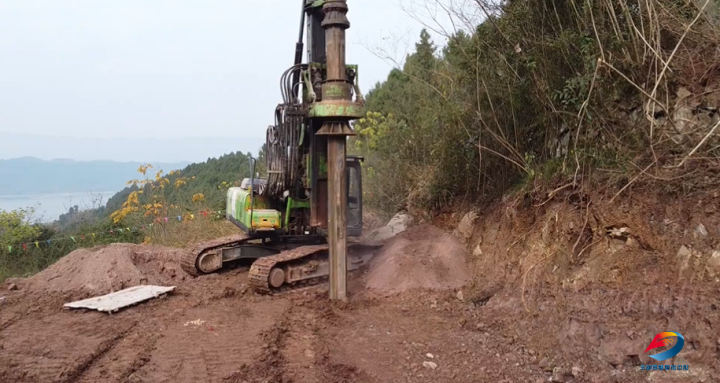

在丰都垃圾发电厂35伏送出工程施工现场,一台电建旋转挖机正在进行基础开挖,不少施工人员也在一旁有条不紊地进行施工作业。

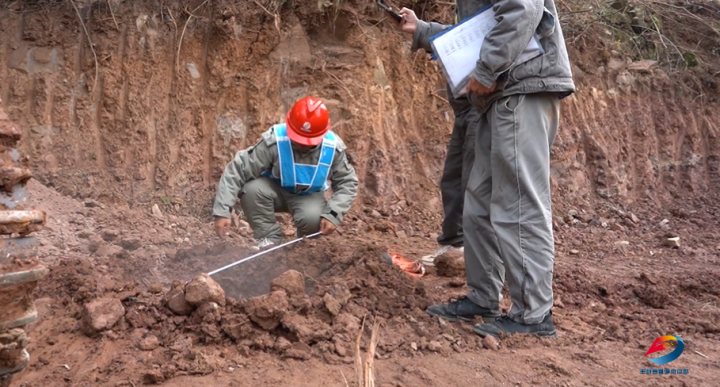

国网重庆丰都供电公司发建部主任赵益刚介绍,工程建设投入了一台电建旋转挖机,用于11基杆塔基础开挖,是县内首次全面采用机械化施工,实现人不下坑作业,杜绝有限空间作业存在的重大安全风险,提升施工效率

据了解,该工程由国网重庆丰都供电公司建管,是丰都垃圾焚烧发电项目的配套工程,始于丰都垃圾发电厂升压站,止于110伏高架变电站,主要满足丰都垃圾发电并网需求。项目于去年12月底正式开工,包括新建间隔扩建、架空线路和电缆线路等,将扩建35伏间隔1个、新建铁塔11基、架空线路3.23米、电缆线路0.15米。

扫一扫在手机打开当前页

部门

乡镇/街道

无障碍

政策问答

政务新媒体

返回顶部
