丰都县水利局关于重庆绿岛源建材集团有限公司太运灰岩矿扩建项目水土保持方案准予行政许可的通知

重庆绿岛源建材集团有限公司:

你单位(统一社会信用代码:91500230774891898M)提交的重庆绿岛源建材集团有限公司太运灰岩矿扩建项目水土保持方案审批申请(项目编码:2401-500230-04-05-340695)和《重庆绿岛源建材集团有限公司太运灰岩矿扩建项目水土保持方案报告书》收悉。经审查,该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条第一款、《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。

一、项目概况

重庆绿岛源建材集团有限公司太运灰岩矿扩建项目位于丰都县高家镇太运村。项目区中心点地理坐标为东经107°5831.69″,北纬29°599.33″。本项目为扩建建设生产类项目,项目总占地面积9.34hm2,其中开采区7.82hm2,散落渣土区1.52hm2,均为临时占地。项目挖方量为1.65m³(含表土1.63m3),填方量为0.46m³(全部为表土),借方0.46m³(来自于原矿山排土场),余方1.65m³,(含表土1.63)全部运至原矿山采空区回填利用。工程总投资500万元,其中土建投资1616.77万元。项目于20243月开工,计划于20248月完工,总工期6个月。

二、水土保持方案总体意见

(一)方案编制所依据的法律法规、技术标准及相关资料等基本正确。

(二)同意方案设计水平年为2024年,生产期设计水平年为2048年。

(三)同意水土流失防治责任范围界定,水土流失防治责任范围面积为9.34hm2

(四)基本同意项目水土流失防治标准执行等级为西南紫色土区建设类一级标准。

(五)基本同意水土流失防治目标。

(六)基本同意水土流失防治分区和分区防治措施体系。(七)基本同意水土保持方案实施进度安排。

(八)基本同意水土保持监测时段、内容和方法。

三、水土保持方案投资

本项目水土保持总投资85.846万元,其中主体工程已列投资43.04万元,其中:工程措施35.72万元,植物措施7.32万元。方案新增投资42.806万元。在方案新增投资中,工程措施6.30万元,植物措施0.64万元,监测措施4.66万元,临时措施3.36万元,独立费用13.09万元,基本预备费1.68万元,水土保持补偿费13.076万元。

四、工作要求

(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持三同时制度。

(二)依据批准的水土保持方案与主体工程同步开展水土保持施工图设计,按程序与主体工程设计一并报经有关部门审核,作为水土保持措施实施的依据。弃渣场等重要防护对象应当开展点对点勘察与设计。无设计的水土保持措施,不得通过水土保持设施自主验收。

(三)严格控制施工扰动范围,禁止随意占压破坏地貌植被。加强对施工单位的管理,在招投标文件和施工合同中明确施工单位的水土保持责任,强化奖惩制度,规范施工行为。

(四)依法做好水土保持监测工作,加强水土流失动态监控。在工程建设期间将水土保持监测季报在其官方网站公开,同时在业主项目部和施工项目部公开,并向我局按时报送监测季报和总结报告。

(五)结合主体工程监理,按照水土保持监理标准和规范开展水土保持工程施工监理,确保水土保持工程建设质量和进度。

(六)请收到本许可文件1个月内一次性缴纳水土保持补偿费。向国家税务总局丰都税务局申请缴纳(社保非税科朱老师,联系电话:70606727)。

(七)本项目的地点、规模若发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更的,应按照“水利部第53号令”规定办理。在水土保持方案确定的弃渣场以外新设弃渣场的,或者因弃渣量增加导致弃渣场等级提高的,生产建设单位应当开展弃渣减量化、资源化论证,在弃渣前编制水土保持方案补充报告,并完成弃渣场变更审批手续。

(八)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。

(九)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等,且公示时间不得少于20个工作日)。

(十)本行政许可决定有效期为三年,自签发之日起计算。

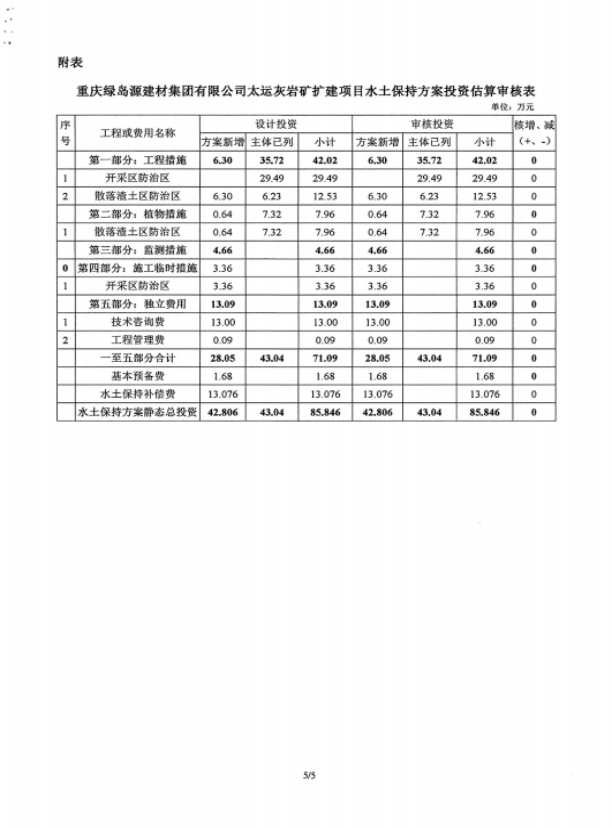

附件:1.重庆绿岛源建材集团有限公司太运灰岩矿扩建项目水土保持方案特性表

2. 重庆绿岛源建材集团有限公司太运灰岩矿扩建项目土保持方案报告书专家评审意见

                                                                                                                                                             丰都县水利局

2024714日 

附件1

重庆绿岛源建材集团有限公司太运灰岩矿扩建项目水土保持方案特性表

项目名称

重庆绿岛源建材集团有限公司太运灰岩矿扩建项目

流域管理机构

长江水利委员会

涉及省市

重庆市

涉及区县

丰都县

项目规模

100万t/a

总投资(万元)

500

土建投资(万元)

280

开工时间

2024年3月

完工时间

2024年8月

方案设计水平年

2024年

工程占地(hm2)

9.34

永久占地(hm2)

0

临时占地(hm2)

9.34

土石方量 (万m3)

挖方量

填方量

矿石利用

借方

余方量

1.65

0.46

0.46

1.65

国家或省级重点防治区类型

三峡库区国家级水土流失重点治理区、重庆市水土流失重点治理区

地貌类型

中山地貌

水土保持区划

西南紫色土区

土壤侵蚀类型

水力侵蚀

土壤侵蚀强度

中度侵蚀

植被类型

亚热带常绿阔叶林区域

原地貌土壤侵蚀模数[t/(km2·a)]

2972

防治责任范围面积(hm2)

9.34

容许土壤流失量[t/(km2·a)]

500

水土流失预测总量(t)

1294

新增水土流失量(t)

443

水土流失防治标准执行等级

西南紫色土区一级

防治

目标

水土流失治理度(%)

97

土壤流失控制比

0.85

渣土防护率率(%)

91

表土保护率(%)

92

林草植被恢复率(%)

97

林草覆盖率(%)

25

防治分区

工程措施

植物措施

临时措施

开采区防治区

主体设计:

表土剥离1.63万m3,排水沟685m。沉砂池1个。

方案新增:防雨布苫盖10000m2。

散落渣土区防治区

主体设计:

排水沟691m,布设沉沙池1个。

方案新增:

表土回覆量0.46万m3。

主体设计:栽种乔木(马尾松)3040株。

方案新增:

撒播草籽(狗牙根)1.52 hm2。

投资(万元)

主体设计:35.72

新增:6.30

主体设计:7.32

新增:0.64

主体设计:0

新增:3.36

水土保持

总投资(万元)

85.846

独立费用(万元)

13.09

监理费(万元)

0

监测费(万元)

4.66

补偿费(万元)

13.076

方案编制单位

重庆卓鹏工程技术咨询有限公司

建设单位

重庆绿岛源建材集团有限公司

法定代表人及电话

王卓鹏

法定代表人及电话

秦大武

地    址

重庆市石柱县西沱镇月台南路罗万路3号

地    址

重庆市丰都县高家镇文昌路82号

邮    编

401120

邮    编

408216

联系人及电话

陈熙/13667628701

联系人及电话

李峰/18723870739

传    真

重庆卓鹏工程技术咨询有限公司

传    真

重庆绿岛源建材集团有限公司

电子信箱

505703051@qq.com

电子信箱

23571921@qq.com
