丰都县水利局关于太平至何家坝公路工程水土保持方案准予行政许可的通知

丰都县公路事务中心:

你单位(统一社会信用代码:12500230668906611X)提交的太平至何家坝公路工程水土保持方案审批申请(项目代码:2303-500230-04-01-406369)和《太平至何家坝公路工程水土保持方案报告书》收悉。经审查,该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条第一款、《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。

一、项目概况

太平至何家坝公路工程位于丰都县太平坝乡、都督乡,为改扩建项目,建设单位为丰都县公路事务中心。项目全长约10.907km,工程包括路基工程、路面工程、排水工程、安防工程、桥涵工程等。设计时速20km/小时,路基宽度7.5m,双向两车道,沥青混凝土路面。本项目总占地面积13.34hm2,其中永久占地12.97hm2,临时占地0.37hm2。本工程土石方总挖方4.96m3,土石方填方4.15m3,石料加工利用0.81m3。工程于20251~20266月(含施工准备期),施工期为18个月。

二、水土保持方案总体意见

(一)方案编制所依据的法律法规、部委规章、规范性文件、技术文件及采用的资料基本正确。

(二)同意方案设计水平年为2026年。

(三)同意水土流失防治责任范围界定,水土流失防治责任范围面积为13.34hm2

(四)同意项目水土流失防治标准执行等级为西南紫色土区建设类项目水土流失一级防治标准,防治目标基本合理。

(五)基本同意水土流失防治分区和分区防治措施体系。

(六)基本同意水土保持方案实施进度安排。

(七)基本同意水土保持监测时段、内容和方法。

三、水土保持方案投资

本项目水土保持总投资345.49万元,其中主体已有水土保持投资296.22万元,方案新增水土保持投资49.27万元。方案新增投资中:工程措施费0.06万元,植物措施费0.20万元,监测措施费10.25万元,临时措施费8.48万元,独立费用9.88万元,基本预备费1.73万元,水土保持补偿费18.67万元(186739元)。

四、工作要求

(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持三同时制度。

(二)依据批准的水土保持方案与主体工程同步开展水土保持施工图设计,按程序与主体工程设计一并报经有关部门审核,作为水土保持措施实施的依据。重要防护对象应当开展点对点勘察与设计。无设计的水土保持措施,不得通过水土保持设施自主验收。

(三)严格控制施工扰动范围,禁止随意占压破坏地貌植被。加强对施工单位的管理,在招投标文件和施工合同中明确施工单位的水土保持责任,强化奖惩制度,规范施工行为。

(四)依法做好水土保持监测工作,加强水土流失动态监控。在工程建设期间将水土保持监测季报在其官方网站公开,同时在业主项目部和施工项目部公开,并按规定向我局按时报送监测季报和总结报告。

(五)结合主体工程监理,按照水土保持监理标准和规范开展水土保持工程施工监理,确保水土保持工程建设质量和进度。

(六)项目开工前,向国家税务总局丰都县税务局申请缴纳水土保持补偿费。(联系电话∶70606727)。

(七)本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更的,应按照水利部第53号令规定办理。确需在水土保持方案确定的弃渣场以外新设渣场的,或者因弃渣量增加导致弃渣场等级提高的,生产建设单位应当开展弃渣减量化、资源化论证,在弃渣前编制水土保持方案补充报告,并完成弃渣场变更审批手续。

(八)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。

(九)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等,且公示时间不得少于20 个工作日)。

(十)本行政许可决定有效期为3年,水土保持方案自批准之日起满3年,生产建设项目方开工建设的,其水土保持方案报我局重新审核。

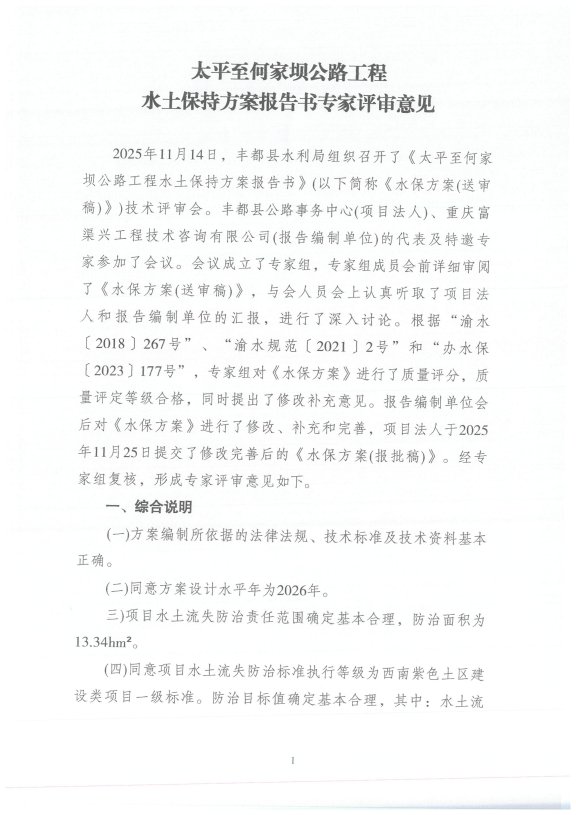

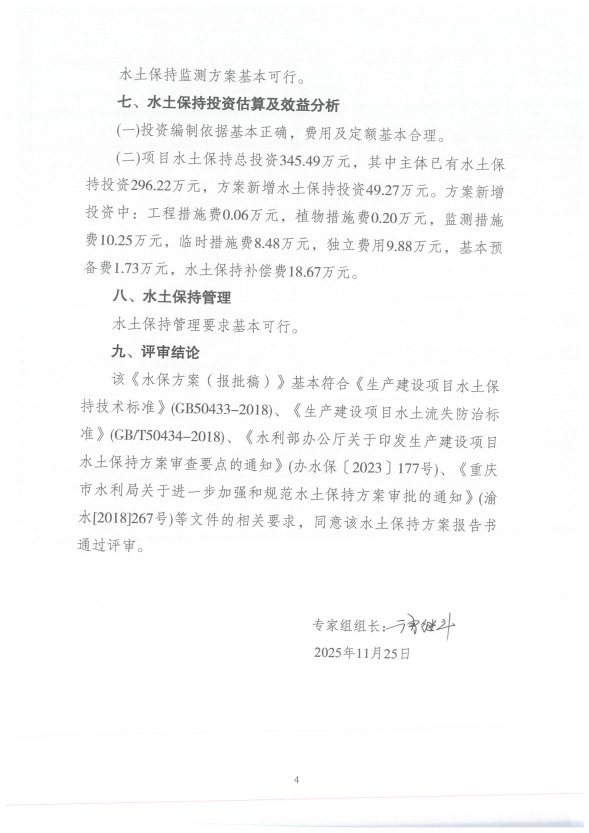

附件:1.太平至何家坝公路工程水土保持方案特性表

2.太平至何家坝公路工程水土保持方案报告书专家评审意见

丰都县水利局

20251126日

附件1

太平至何家坝公路工程水土保持方案特性表

项目名称

太平至何家坝公路工程

流域管理机构

水利部长江水利委员会

涉及省(市、区)

重庆市

涉及区/县

丰都县

项目规模

项目全线长约10.907km,工程包括路基工程、路面工程、排水工程、绿化工程、涵洞工程等。

总投资

2237.06万元

土建投资

1946.09万元

开工时间

2025年1月

完工时间

2026年6月

设计水平年

2026年

工程占地(hm2)

13.34

永久占地(hm2)

12.97

临时占地(hm2)

0.37

土石方量(万m3)

挖方

填方

利用

余方

4.96

4.15

0.81

0

重点防治区名称

三峡库区国家级水土流失重点治理区

地貌类型

构造剥蚀中山地貌

水土保持区划

西南紫色土区

土壤侵蚀类型

水力侵蚀

土壤侵蚀强度

轻度侵蚀

防治责任范围(hm2)

13.34

容许土壤流失量[t/(km2.a)]

500

建设期土壤流失预测总量

686t

新增水土流失量

554t

水土流失防治标准执行等级

西南紫色土区水土流失防治一级标准

防治目标

水土流失治理度

97%

土壤流失控制比

1.0

渣土防护率

92%

表土保护率

不计

林草植被恢复率

97%

林草覆盖率

25%

防治措施

防治分区

工程措施

植物措施

临时措施

道路工程防治区

主体设计:I型边沟9699m、II型边沟428m

主体设计:喷播植草护坡2.12hm2、撒播植草护坡1.28hm2

方案新增:临时遮盖12800m2

施工生产防治区

方案新增:整地0.37hm2

方案新增:撒播草籽0.37hm2

方案新增:临时排水沟179m,临时沉砂池2口、临时拦挡226m、临时遮盖3000m2

投资(万元)

223.77(方案新增0.06)

72.71(方案新增0.2)

方案新增:8.48

水土保持总投资(万元)

345.49(方案新增49.27)

独立费用(万元)

9.88

监理费(万元)

监测费(万元)

10.25

补偿费(万元)

18.6739

方案编制单位

重庆富渠兴工程技术咨询有限公司

建设单位

丰都县公路事务中心

统一社会信用代码

91500230MA61AW7G6B

统一社会信用代码

12500230668906611X

法定代表人及电话

蔡树忠/137******26

法定代表人及电话

秦江

地址

重庆市丰都县三合街道名山大道86号1单元24-2号

地址

丰都县平都大道东段267号

邮政编码

408200

邮政编码

408200

联系人及电话
